二級建築士 過去問
令和7年(2025年)
問76 (学科4(建築施工) 問1)

このページは閲覧用ページです。
履歴を残すには、 「新しく出題する(ここをクリック)」 をご利用ください。

問題

二級建築士試験 令和7年(2025年) 問76(学科4(建築施工) 問1) (訂正依頼・報告はこちら)

下に示すネットワーク工程表に関する次の記述のうち、最も不適当なものはどれか。

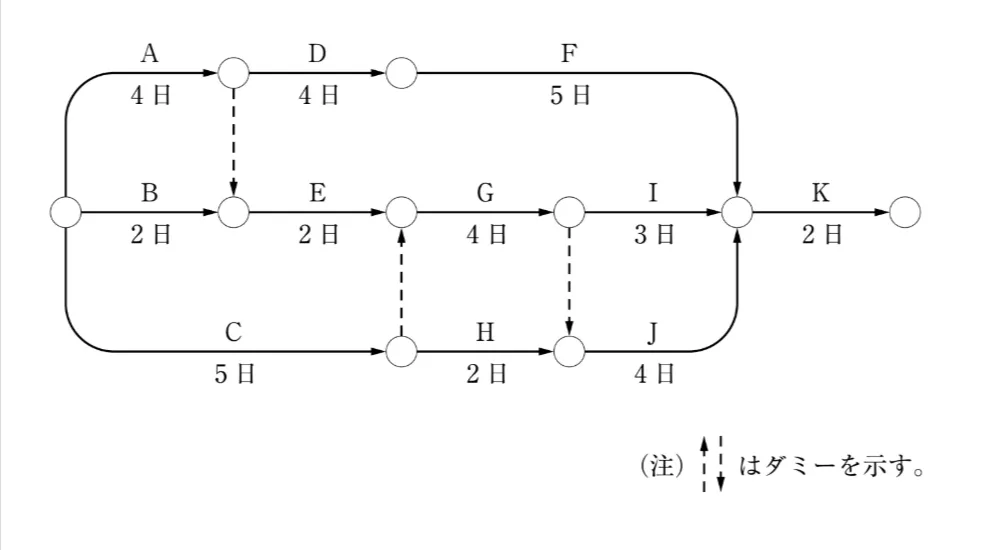

問題文の画像
  • この工事全体は、最短16日で終了する。
  • C作業及びE作業が終了しなければ、G作業は開始できない。
  • C作業、D作業及びE作業は、並行して行うことができる。
  • C作業の所要日数を1日延長すると、この工事全体の作業日数は、1日の延長となる。
  • G作業の所要日数を1日短縮すると、この工事全体の作業日数は、1日の短縮となる。

正解!素晴らしいです

残念...

この過去問の解説 (1件)

01

この問題で覚えておくポイントは以下のとおりです。クリティカルパスとは全体工期を決定する最長経路のことです。つまり、最も所要日数が長い経路がどれかを求め、その経路上の作業(クリティカル作業)かどうかを判断すれば正解を判断できます。では問題をみてみましょう。



まず、図のダミーに注意します。ダミーは作業日数が0日ですが、作業の順序を示すために使われます。

この図では、次のような制約があります。

・Aが終了しないと、Eを開始できません。
・Cが終了しないと、Gを開始できません。
・Gが終了しないと、Jを開始できません。

そのため、単純に上段・中段・下段の経路だけを足すのではなく、ダミーによる制約も含めて考える必要があります。

最早時刻を順に考えると、次のようになります。

Aは4日で終了します。Aの終了後、ダミーによってEの開始点に進むため、Eは早くても4日目から始まります。Eは2日かかるので、Eの終了は6日目です。

Cは5日で終了します。GはCの終了とEの終了の両方を待つ必要があります。Eの終了が6日目、Cの終了が5日目なので、Gは6日目から始まります。Gは4日かかるので、Gの終了は10日目です。

JはGの終了後でないと開始できません。Jは10日目から始まり、4日かかるので、Jの終了は14日目です。その後、Kに2日かかるため、全体工期は16日です。

したがって、クリティカルパスは、

A → E → G → J → K

の経路です。なお、AからEへ進む部分と、GからJへ進む部分にはダミーがありますが、ダミーの所要日数は0日として考えます。

選択肢1. この工事全体は、最短16日で終了する。

最終到達時刻は16日なので正しい記述です。

選択肢2. C作業及びE作業が終了しなければ、G作業は開始できない。

図では、Gに入る前にEからの流れと、Cからのダミーの両方が必要です。したがって正しい記述です。


選択肢3. C作業、D作業及びE作業は、並行して行うことができる。

Cは独立して進行でき、DはA終了後、EはB終了後に進めます。工程上、同時並行は可能です。正しい記述です。


選択肢4. C作業の所要日数を1日延長すると、この工事全体の作業日数は、1日の延長となる。

Cはクリティカルパス上にありません。Gの開始はE終了時刻に支配されているため、Cには余裕があります。したがって1日延長しても全体工期は延びません。よってこれが最も不適当です。


選択肢5. G作業の所要日数を1日短縮すると、この工事全体の作業日数は、1日の短縮となる。

Gはクリティカルパス上の作業であるため、1日短縮すれば全体も1日短縮します。正しい記述です。

まとめ

ネットワーク工程表の問題では、
 ・最早時刻の計算
 ・クリティカルパスの特定
 ・各作業の余裕(フロート)の確認

この3点が重要です。特に延長・短縮が全体に影響するかは、クリティカル作業かどうかで判断します。頻出テーマなので確実に理解しておきましょう。


参考になった数19
